Der Beton kann kommen!

17.10.2016

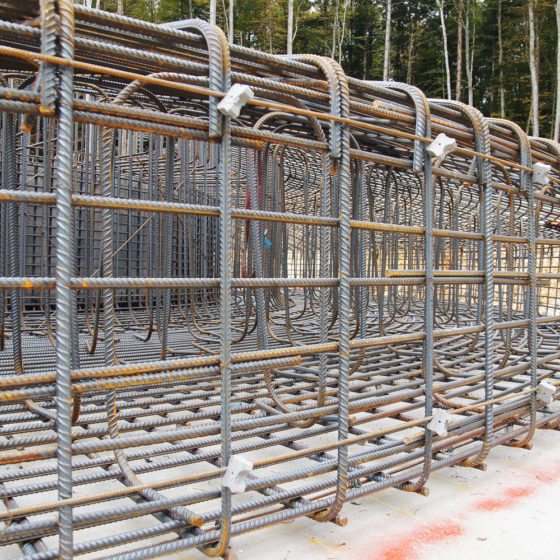

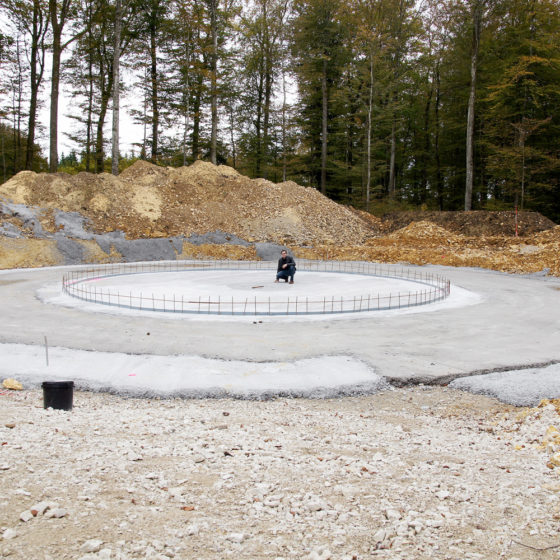

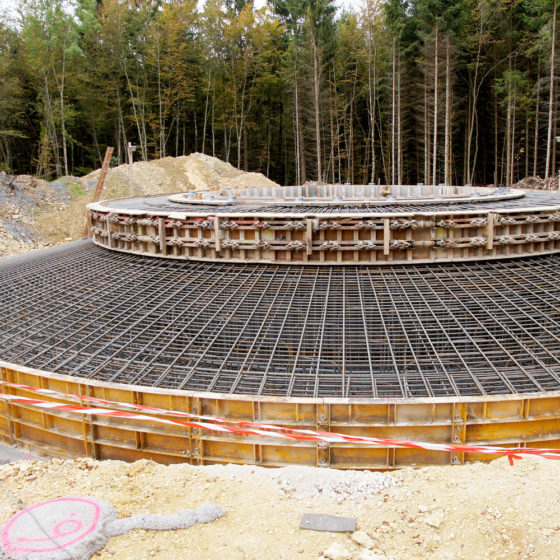

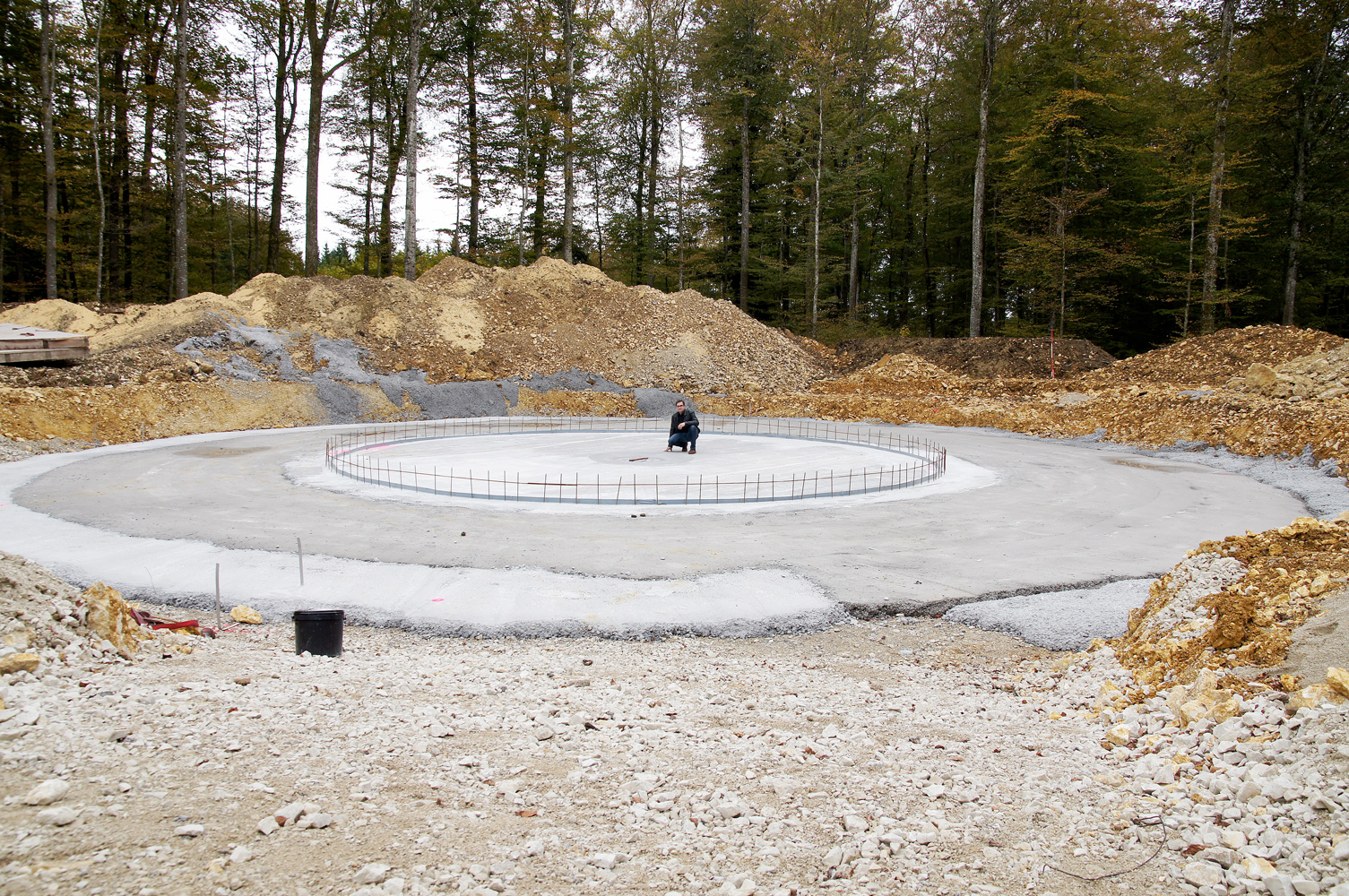

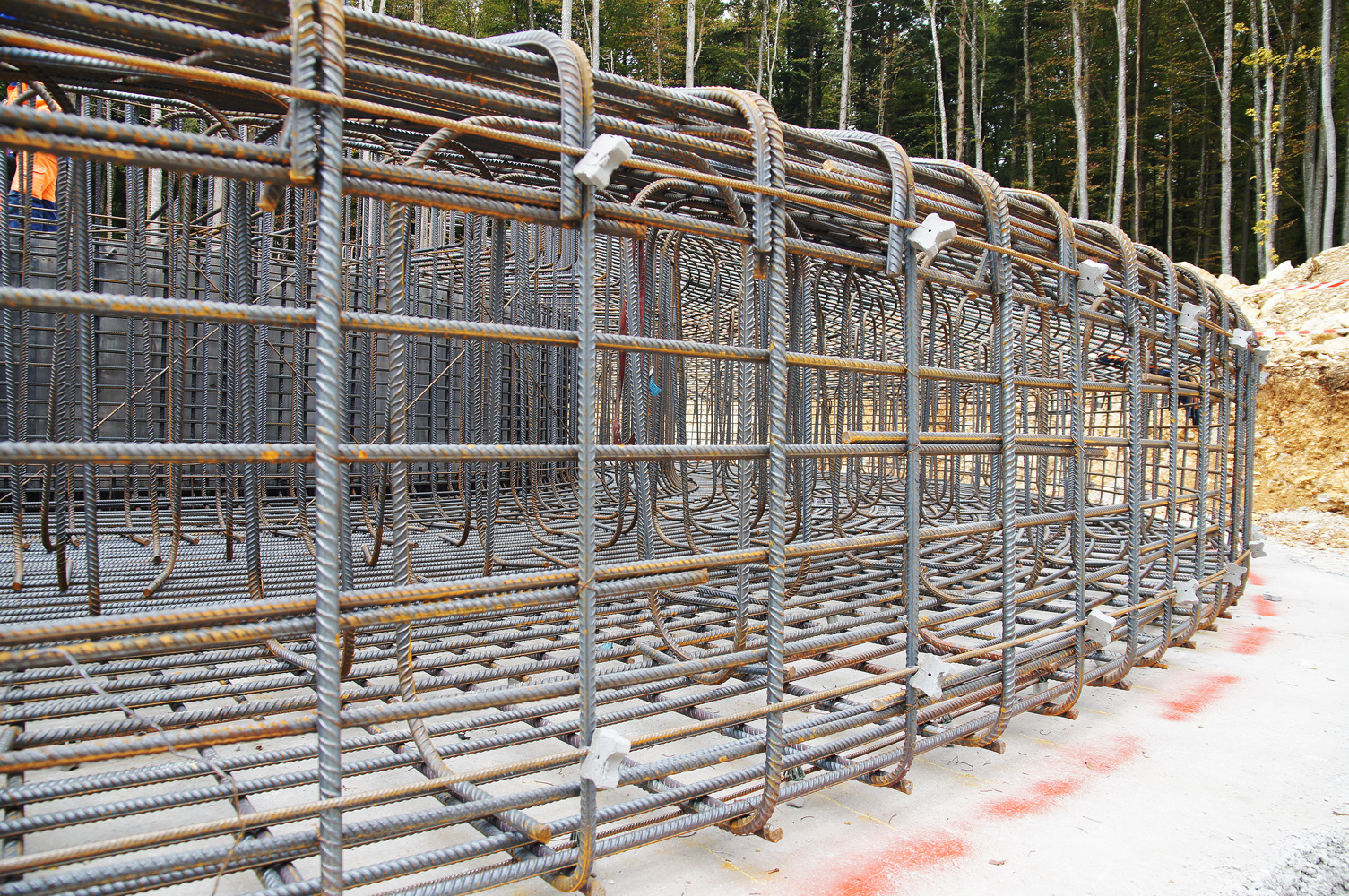

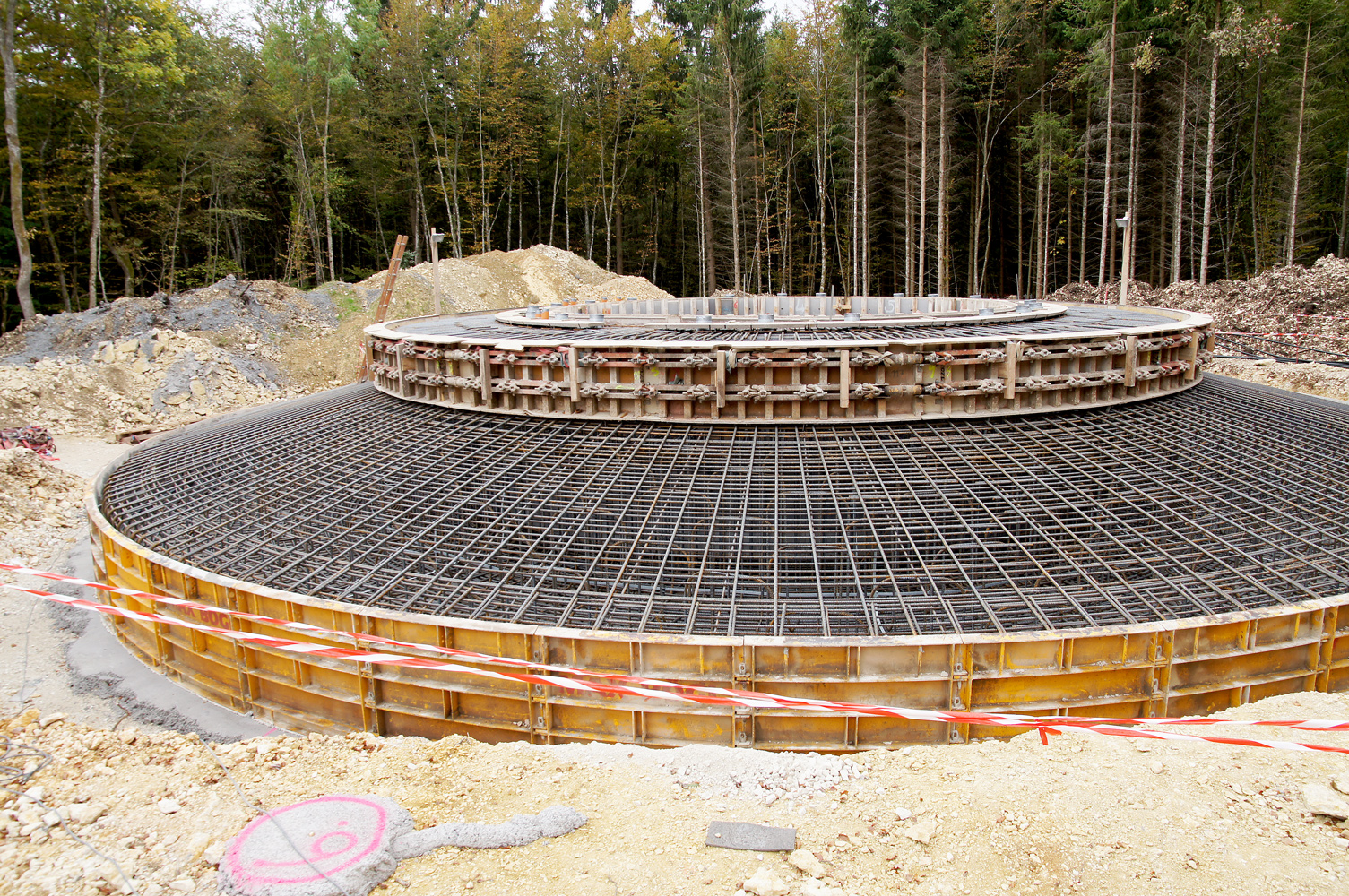

Dank der guten Wetterlage ist der Bau unseres Windparks gut im Zeitplan. Die Fundamentarbeiten schreiten zügig voran und die Basis der drei Windturbinen nimmt bereits Gestalt an. In den Bildern zu sehen: Die Fundamentsohle der WEA 1 noch komplett ohne Bewehrung, WEA2 mit fast fertigem Stahlkorb und WEA 3 nach Abschluss der Stahlarbeiten bereits fertig geschalt.

Morgen starten die Betonarbeiten an WEA 3. Die Zahlen dazu sind beeindruckend: Ein Fundament besteht aus ca. 70 Tonnen Stahl und 600 m³ Beton. Der Guss wird an einem Stück innerhalb von 12 Stunden vollzogen.

Klage gegen Projekt abgewiesen – der Fundamentbau beginnt

11.10.2016

img_9261

Die IG Hegauwind freut sich darüber, dass das Verwaltungsgericht Freiburg den Eilantrag gegen das Windprojekt Verenafohren zurückgewiesen hat. Damit wurde zugleich die Genehmigung, wie sie das Landratsamt Konstanz erteilt hat, bestätigt. Das Landratsamt hat nun umgehend die Freigabe für die weiteren Arbeiten erteilt. Damit bleibt unser Projekt im Zeitplan und wir beginnen in der kommenden Woche mit den Arbeiten an den Fundamenten. Durch Baustellenfahrzeuge, insbesondere Zement-Lastwagen, ist in  Wiechs voraussichtlich ab Mittwoch, 5. Oktober,  mit deutlich erhöhtem Verkehrsaufkommen zu rechnen. Für die damit einhergehende Lärmbelästigung bitten wir die Anwohner ganz herzlich um Nachsicht.

Technische Daten

25.07.2016

Die Bauarbeiten beginnen – im westlichen Teil des Landkreises entsteht in den nächsten 12 Monaten ein moderner Windpark zur Versorgung der Bevölkerung mit regenerativem Windstrom.

Die Anlagendaten sind beeindruckend:

Planungszeit: Herbst 2012 bis Frühjahr 2016
3 WEA modernster Bauart – Nordex N131
Dimensionen: 199,5 m Gesamthöhe, 131 m Rotordurchmesser
Turm: Hybrid (Beton/Stahl); 134 m Nabenhöhe
Stromertrag: 20 Millionen kWh pro Jahr
Investitionssumme: rund 16,3 Mio € netto
Betreiber: Hegauwind GmbH & Co. KG mit Sitz in Tengen

Recycling

20.07.2016

Praktisch: Ein Teil des Aushubes wird direkt für den angrenzenden Wegebau verwendet. Damit entfallen viele Transportkilometer.

Wegebau

19.07.2016

Mitte Juli 2016 haben die Arbeiten zum Wegebau begonnen. Damit wird die Grundlage geschaffen, das Fundament zu erstellen. Ebenso wird die Kranstellfläche und die Lagerfläche für die Bauteile der späteren Anlage vorbereitet. Das Bild zeigt den Standort der späteren „WEA 1”.
